 トップページ事業概要 - これからの主な事業内容 ≫ 渋滞

テーマ3

渋滞

市街地の交通渋滞を緩和します
市街地などの渋滞対策として、交差点改良事業や改築事業などの取り組みにより渋滞を緩和します。

    現状と課題

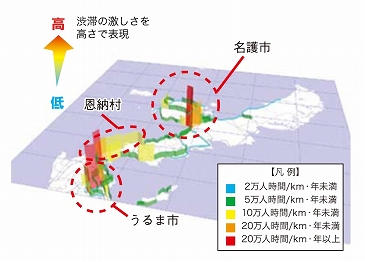

渋滞損失時間3Dマップ(H19)

【渋滞損失時間3Dマップ(H19)】

    市街地における渋滞発生

 名護市やうるま市などの北部地域の中心となる市街地部において、渋滞が発生しています。

渋滞の様子(名護市)

【渋滞の様子(名護市)】

    具体的な施策

事業箇所の選定 担当課:調査課

 当事務所管内の渋滞対策は、選定した重点整備区間について、短期的対応、抜本的対応、および観光交通への対応を実施します。

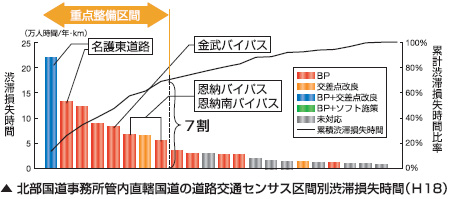

北部国道事務所管内直轄国道の道路交通センサス区間別渋滞損失時間(H18)

実施事例:名護市伊差川(西)交差点改良 担当課:工務課
 国道58号の名護市伊差川(西)交差点では、休日や観光シーズンに激しい渋滞が発生し問題となっていたため、平成18年度に交差点改良を行い渋滞緩和を図りました。対策後に道路利用者と協働パトロールを行なった結果、大多数の参加者が「渋滞が解消した」と答え、対策の効果が確認できました。

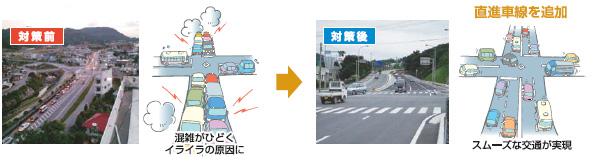

伊佐川(西)交差点図
  ●対策内容
対策図:直進車線を追加
  ●対策効果

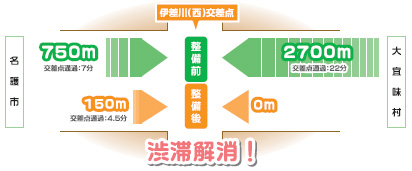

交差点通過時間短縮図
路上工事抑制対策
 渋滞の一因でもある路上工事について、道路利用者への影響を少なくする工夫を実施しています。
⇒路上工事抑制カレンダー

路上工事抑制カレンダー

【路上工事抑制カレンダー】

 ●対策内容
 当事務所では、年末年始や年度末、土日祝日やイベント実施日など、交通量が多く渋滞しやすい日を路上工事抑制日として明示した路上工事抑制カレンダーを作成しています。このカレンダーに従い、路上工事抑制日を避けて工事を行なうよう工事関係者に通知することで、路上工事の抑制を行なっています。
イメージ図
  ●対策効果

 地域住民を対象に行なったアンケートでは、路上工事抑制カレンダー導入の取り組みを高く評価する意見が多数寄せられました。

 住民の皆様も、休日やイベント日などの路上工事の抑制が渋滞対策に効果的だと考えていることがわかります。

 住民の意見
行事などの時は工事を控えようという方針は大変有難いと思います。
良いことであり実施してほしい。ただし、カレンダーは県民に知れ渡るように徹底してほしい。
土日はどうしても観光客やイベントが多いので工事を抑制する必要があると思います。
⇒工事の同時実施による工事時間の縮減

道路工事・占用工事の同時実施の様子

【道路工事・占用工事の同時実施の様子】

 道路工事と同箇所で行なわれる占用工事の事業者と調整し、できる限り同じ日に集中して工事を行なうよう日程を決めています。

 複数の事業を関連事業として工事を集約することで、同一箇所での工事の日程が分散することを防ぐとともに、同時に工事実施を行なうことで、工事時間に縮減を図っています。

 TOPIC

 路上工事抑制PR看板の設置

路上工事抑制PR看板の設置例

【路上工事抑制PR看板の設置例】

 路上工事抑制の取り組みについて道路利用者の理解を得るため、当事務所では積極的なPR活動を行っています。

平成20年12月25日から平成21年1月12日までの年末年始路上工事抑制期間中には、抑制対象となった工事の起点・終点に、年末・年始の工事抑制中であることを明示するPR看板を設置しました。

リゾート施設周辺の渋滞対策
バイパスの整備等により、観光シーズンや休日の
交通渋滞を緩和し、地域住民の快適な居住空間を確保します。

    現状と課題

恩納村の渋滞状況

【恩納村の渋滞状況】

    観光シーズンにおける恩納村での渋滞発生

 沖縄本島有数のリゾート地である恩納村では、地域住民の生活交通、貨物を中心とした通過交通に加え観光交通が混在しており、観光シーズンになると本当中南部からの交通の集中による慢性的な渋滞が発生しています。

    具体的な施策

恩納バイパス 担当課:工務課

 観光シーズンや休日の交通渋滞の緩和、魅力あるリゾート地としての観光産業の振興を図るため、4車線道路を整備することで、恩納村内の国道58号安冨祖〜恩納区間の渋滞損失時間が約9割減少されます。現在は、平成22年度の全線2車線の開通に向け、整備を推進しています。

恩納バイパス事業ルート

【事業ルート】

設計諸元・平成22年度の予定

区間
 恩納村瀬良垣〜同村南恩納
延長
 5,100m
構造規格
 区分:3種2級
 設計速度:60km/h
 車線数:4車線
平成21年度の予定
 用地買収・工事促進

恩納南バイパス 担当課:工務課
 観光シーズンや休日の交通渋滞の緩和、交通安全の確保および沿道環境の向上を図るため、4車線道路を整備することで、恩納村内の国道58号恩納〜仲泊区間の渋滞損失時間が約9割削減されます。平成21年11月には恩納村字谷茶〜同村字仲泊迄の区間での2車線の開通を行なっており、現在は平成20年代後半の全線2車線の開通に向け、整備を推進しています。

恩納南バイパス事業ルート

【事業ルート】

設計諸元・平成21年度の予定

区間
 恩納村南恩納〜同村字仲泊
延長
 6,500m
構造規格
 区分:3種2級
 設計速度:60km/h
 車線数:4車線
平成21年度の予定
 調査・設計・用地買収・工事促進
  ●完成イメージ

恩納バイパス

【恩納バイパス】

恩納南バイパス

【恩納南バイパス】

  ●整備効果(お約束プロジェクトの看板)
看板写真

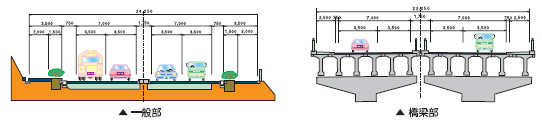

  ●標準断面図

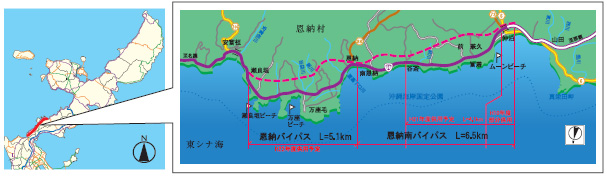

  ●事業位置図

クリックしてください
