那覇港沈埋トンネル沈埋函(4号函)の曳航及び沈設・接合工事について
那覇港湾・空港整備事務所 トップページサイトマップ

ホーム / 沈埋トンネル空港側立坑・底版コンクリート打設工事について/

那覇港沈埋トンネル空港側立坑において底版コンクリート打設工事について下記の通りお知らせします。

作業予定日

平成17年 6月10日(金曜日)AM8:30(打設開始)
  平成17年 6月11日(土曜日)PM3:00(打設終了予定)

作業内容

コンクリート打設量:7,315m3
  コンクリート打設時間:31時間(連続打設)

場        所

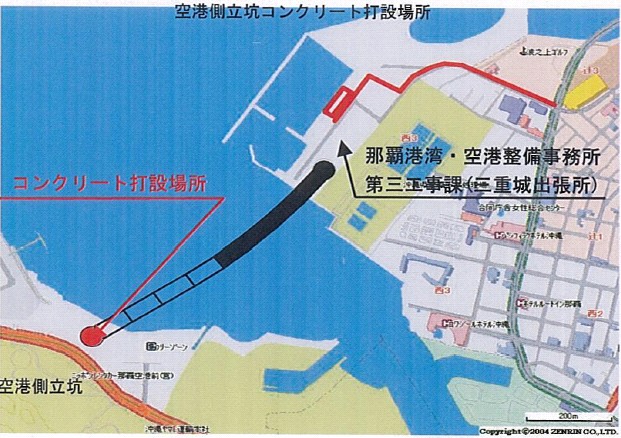

那覇市鏡水地先(コンクリート打設場所)

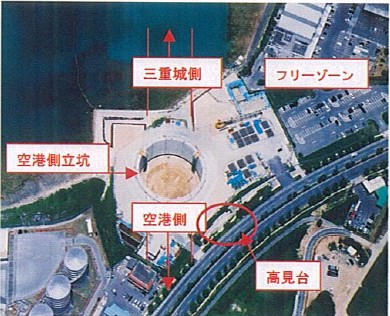

空港側立坑コンクリート打設場所

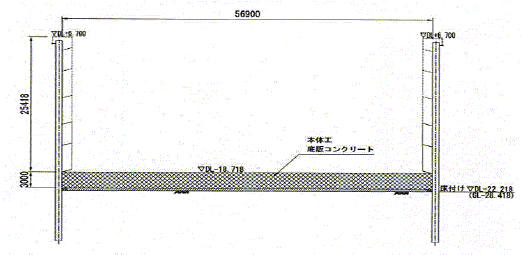

空港側立坑底版工 一般図

空港側立坑底版コンクリート打説イメージ

@空港側立坑施工場所 A底版部鉄筋組立状況

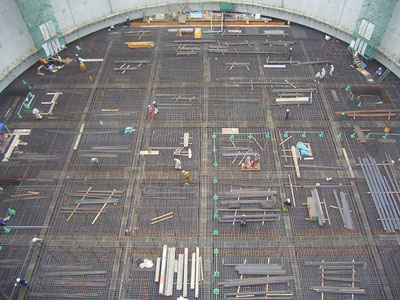

(沈埋函接合部・・三重城側方向)

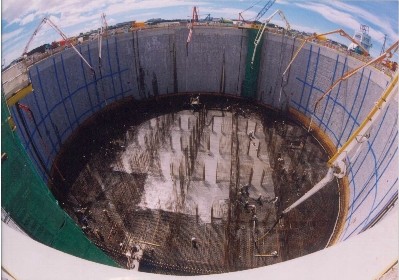

B底版鉄筋組立状況 Cコンクリート打設状況

(参考写真・・三重城側立坑)

施工当日は、場内に1時間当り50〜60台の生コン車の往来があり危険な為、現場での見学は場外にあります 高見台(国道332号沿いからの進入となります)の方でお願いします。

底版コンクリート打設は6月10日(金曜日)から6月11日(土曜日)を予定していますが、気象条件により変更する場合があります。

詳細な作業日程は下記に問い合わせ願います。
